Élaboration d’un calendrier de projet public au Cameroun

Pour citer ce mémoire et accéder à toutes ses pages
🏫 Université catholique d'Afrique centrale, Institut catholique de Yaoundé - Faculté des sciences sociales et de gestion
📅 Mémoire de fin de cycle en vue de l'obtention du diplôme de Master - 2023-2024
🎓 Auteur·trice·s
AVA MVOGO Alexandre Patrice, ESSOMBA ATANGANA Joachim Dieudonné, Jacques Ezéchiel GOLBOSIA, NDIEMI BEHEM Dorcas
AVA MVOGO Alexandre Patrice, ESSOMBA ATANGANA Joachim Dieudonné, Jacques Ezéchiel GOLBOSIA, NDIEMI BEHEM Dorcas

Le calendrier de projet public est essentiel pour la gestion des délais et des risques dans les marchés publics au Cameroun. Cet article présente des pratiques et outils visant à optimiser la performance des projets d’infrastructure, illustrés par l’expérience d’un manager de projet dans la construction d’une école.


Exemple de calendrier de projets publics et analyse personnelle

Libellé : l’étudiant TAMO sortant fraichement du Master en Management et Développement des Projets en Afrique à l’Université Catholique d’Afrique Centrale. Vue la crédibilité de cette institution et la qualité de la formation que les gouvernements et les organisations internationale accordent à cette institution, M. TAMO a été déclaré promu au poste de manager du projet de construction d’une école publique à NKOLBISSON par une ONG de la place.

Toutefois, avant le début des activités, le maitre d’œuvre lui a demandé de présenter un calendrier réaliste avec une analyse détaillée de ses activités dont le but est de faire ressortir la planification des délais dans une période allant du 01/01/2023 date du début du projet au 30/11/2024 date de livraison du projet.

  • Analyse du projet de construction de M. TAMO:

Pour élaborer son calendrier d’activité avec la planification des délais, M. TAMO trouve judicieux de commencer par une étude préliminaire qui aboutira à la déduction de son calendrier.

  • Etudes préliminaires pour anticiper sur des éventuels risque :
    • Étude de faisabilité
    • Analyse réglementaire
    • Sélection du site
    • Consultation avec les parties prenantes
  • Conception du projet de construction :
    • Elaboration des plans architecturaux
    • Conception ingénierie (structure, électrique, plomberie)
    • Obtention des permis nécessaires
  • Préparation du chantier :
    • Nettoyage et déblaiement du terrain
    • Installation des infrastructures temporaires (bureaux, sanitaire)
  • Construction :
    • Fondation
    • Structure verticale (murs, toit)
    • Cloison intérieures et finitions
    • Installation des systèmes (électricité, plomberie, HVAC)
  • Finitions et aménagements :
    • Finitions inférieures (peinture, revêtements)
    • Aménagement extérieur (espace de stationnement)
    • Inspection finales
  • Livraison et ouverture :
    • Tests et mise en service des installations
    • Formation du personnel
    • Ouverture officielle

L’étude préliminaire étant achevée, M. TAMO peut donc faire usage ces données de recherche pour déduire son calendrier de planification des délais de son projet.

Calendrier de planification des délais d’activité de construction de M. TAMO

PHASE 1 : ETUDES PRELIMINAIRES (Janvier 2023 – Mars 2023)
03 MOIS
ETAPES ACTIVITES DELAI ESTIME DATEDE DEBUT DATE DE FIN
Etude de faisabilité – Étude de faisabilité 01mois 01/01/2023 27/02/2023
– Analyse réglementaire consultation avec les parties prenantes 01mois 01/01/2023 01/01/2023
– Sélection du site 01mois 01/01/2023 30/03/2023
PHASE 2 : CONCEPTION (Avril 2023 – Octobre 2023)
06 MOIS
Conception – Plan architecturaux 02 mois 01/04/2023 30/06/2023
– Conception ingénierie (structure, électrique, plomberie) 01 mois 01/07/2023 30/08/2023
– Obtention des permis nécessaires 01mois 01/09/2023 01/09/2023
PHASE 3 PREPARATION DU CHANTIER (Novembre 2023 – Décembre 2023)
01 MOIS
Préparation du chantier – Nettoyage du site 01mois 01/11/2023 30/11/2023
– installation des infrastructures 01mois 01/12/2023 31/12/2023
PHASE 4 : CONSTRUCTION (Janvier 2024- Juillet 2024)
06 MOIS
Fondation 03mois 01/01/2024 30/03/2024
Construction du bâtiment Structure verticale (murs, toit) 03mois 01/01/2024 30/03/2024
Cloison intérieures et finitions 01mois 01/04/2024 30/05/2024
Installation des systèmes (électricité, plomberie, HVAC) 01mois 01/06/2024 30/07/2024
PHASE 5 : FINITION ET AMENAGEMENT (Aout 2024 – Septembre 2024) 01MOIS
Finitions – Travaux de finition 01 mois 01/08/2024 30/08/2024
– Travaux d’aménagement et inspection 01mois 01/09/2024 30/09/2024
PHASE 6 : LIVRAITION ET OUVERTURES (Octobre 2024 – Novembre 2024)
01MOIS
Réception et livraison – Test et mise en service 01mois 01/10/2024 01/10/2024
– Ouverture officielle 01mois 01/11/2024 01/11/2024

Note complémentaire du tableau :

M. TAMO précise ici qu’il pourrait arriver que le calendrier soit ajusté en cours d’exécution en fonction de divers facteurs tels que les retards imprévus des livraisons, les conditions météorologiques et la disponibilité des ressources.

De ce fait, la flexibilité restera de rigueur afin d’être en conformité avec nos délais tout au long de nos activités. Nous sommes donc à faire une gestion rigoureuse du projet et de communiquer régulièrement avec toute les parties prenantes pour assurer la conformité du calendrier et des budgets.

Programmation public et analyse

La programmation publique concerne la planification et l’organisation des projets dans le secteur public. Elle vise à aligner les projets avec les priorités politiques, les besoins de la population et les ressources disponibles

  • Analyse des besoins : identification des besoins et des attentes des citoyens et des parties prenantes.
  • Analyse des objectifs : évaluation des objectifs et des résultats attendus des projets et des programmes publics.
  • Analyse des ressources : évaluation des ressources disponibles pour la mise en œuvre des projets et des programmes publics.
  • Analyse des risques : identification et évaluation des risques potentiels associés aux projets et aux programmes publics.
  • Analyse de la performance : évaluation de la performance des projets et des programmes publics par rapport aux objectifs et aux résultats attendus.

L’analyse d’un projet implique l’évaluation de ses différentes dimensions pour assurer sa viabilité et son efficacité. Cela inclut l’analyse de la faisabilité, des impacts potentiels, et des risques.

Illustration contrait : cas du diagramme de Gantt avec interprétation

La gestion des délais est une composante cruciale de la gestion de projet. Un diagramme de Gantt est un excellent outil pour visualiser le planning d’un projet et suivre les délais. Voici comment gérer les délais avec un exemple de diagramme de Gantt et son interprétation.

  • Définition des Tâches :
    • Identifiez toutes les tâches nécessaires pour compléter le projet.
    • Assignez une durée estimée à chaque tâche.
  • Établissement du Calendrier :
    • Déterminez l’ordre des tâches et identifiez les dépendances entre elles.
    • Utilisez des jalons pour marquer les points clés du projet.
  • Surveillance et Ajustement :
    • Suivez l’avancement des tâches par rapport au plan.
    • Faites des ajustements si des retards surviennent pour rester dans les délais globaux.

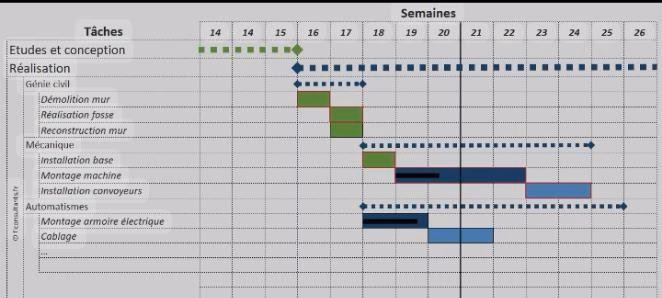

Exemple de Diagramme de Gantt et interprétation

Image 1

Supposons que nous ayons un projet de construction avec les tâches suivantes :

Tache Début Fin Durée Prédécesseur
Démolition mur 16/12/2024 16/12/2024 1J
Réalisation fausse 17/12/2024 17/12/2024 1J Démolition du mur
Reconstruction mur 17/12/2024 17/12/2024 1J Réalisation fausse
Installation base 18/12/2024 18/12/2024 1J Reconstruction mur
Montage machine 19/12/2024 22/12/3024 4J Installation base
Installation convoyeurs 23/12/20/24 24/12/2024 2J Montage machine
Montage armoire électrique 18/12/2024 19/12/2024 2J Installation base
Câblage 20/12/2024 21/12/2024 2J Montage armoire électrique

Interprétation du Diagramme de Gantt Démolition mur (16/12/2024 – 16/12/2024)

  • Durée : 1 jour
  • Détail : Première étape pour dégager la zone de construction.

Réalisation fausse (17/12/2024 – 17/12/2024)

  • Durée : 1 jour
  • Prédécesseur : Démolition du mur.
  • Détail : création d’une fausse pour évacuer l’eau Reconstruction mur (17/12/2024 -17/12/2024)
  • Durée : 1 jour
  • Prédécesseur : réalisation de la fausse
  • Détail : reconstruction du mur avec fausse en bas pour évacuation d’eau.

Installation base (18/12/2024 – 18/12/2024)

  • Durée : 1 jour
  • Prédécesseur : reconstruction du mur.
  • Détail : phase de l’installation de la base de la machine.

Montage machine (19/12/2024 – 22/12/2024)

  • Durée : 4 jours
  • Prédécesseur : installation base
  • Détail : Montage de la machine à partir de la base

Installation convoyeur (23/12/2024 – 24/12/2024)

  • Durée : 2 jours
  • Prédécesseur : Montage machine
  • Détail : installation du convoyeur sur la machine Montage armoire électrique (18/12/2024 – 19/12/2024
  • Durée : 2 jours
  • Prédécesseur : installation de la base
  • Détail : montage de l’armoire électrique Câblage (20/12/2024 – 21/12/2024)
  • Durée : 2 jours
  • Prédécesseur : Montage armoire électrique
  • Détail : Finition de câblage sur l’armoire électrique et fin du projet.
